(ВИДЕО) «ЛЭП Вулканешты — Кишинёв готова на 76%»: глава Минэнерго в Конгазе

На высоковольтной линии электропередачи Вулканешты —Кишинёв установлено уже более половины опор и протянуты первые 12 км кабелей — рассказал министр энергетики Дорин Жунгиету на стройплощадке в гагаузском селе Конгаз.
Стратегически важная для Молдовы линия готова примерно на три четверти, включая все этапы — от проектирования и поставки оборудования до строительства и монтажа:
- 91% фундаментов под опоры уже построено — 462 из 507;
- более половины опор установлено — 274 из 507;

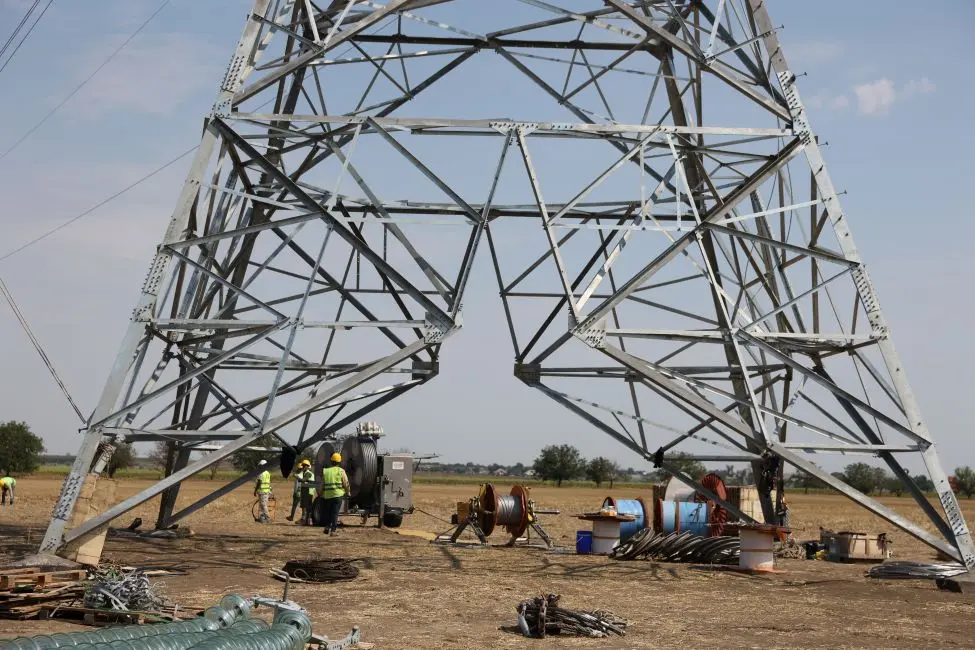

- 12 км кабелей проложены из общей протяженности в 157 км.
В Конгазе на строительной площадке министр энергетики Молдовы Дорин Жунгиету подчеркнул важность этого проекта для энергетического будущего страны. По его словам, благодаря ЛЭП Вулканешты — Кишинёв будет устранена зависимость правобережной Молдовы от Молдавской ГРЭС, которая находится в Приднестровье.
«Эта высоковольтная линия электропередачи позволит Республике Молдова стабильно и безопасно подключиться к европейской энергосистеме через Румынию. Проект напрямую способствует укреплению энергетической независимости страны и снижению рисков перебоев в электроснабжении», — заявил Жунгиету.
Вместе с тем модернизация кишинёвской электростанции, являющаяся важной частью проекта, реализована на 67%. Сейчас ведутся работы по установке оборудования, а большая часть строительных почти завершена.
Отметим, ЛЭП Вулканешты — Кишинёв обеспечит стратегическую связь между югом и центром страны, пересекая восемь районов и 35 населённых пунктов.


Проект реализует правительство Молдовы через Министерство энергетики и Управление по внедрению энергетических проектов (UCIPE) при финансовой поддержке Всемирного банка.
Инициатива является частью масштабной программы по развитию электросетевой инфраструктуры и укреплению энергетической независимости страны. Общий бюджет проекта составляет 61 млн евро, из которых около 27 млн направлены непосредственно на строительство линии Вулканешты — Кишинёв.
