5 главных вопросов о строительстве ЛЭП Вулканешты — Кишинев

В Молдове строится важный энергетический объект – новая высоковольтная линия электропередачи Вулканешты — Кишинев. Это первый подобный проект за последние 30 лет. Что это за линия, зачем она нужна и когда её завершат, в разборе nokta.
Что это за линия и зачем она нужна?

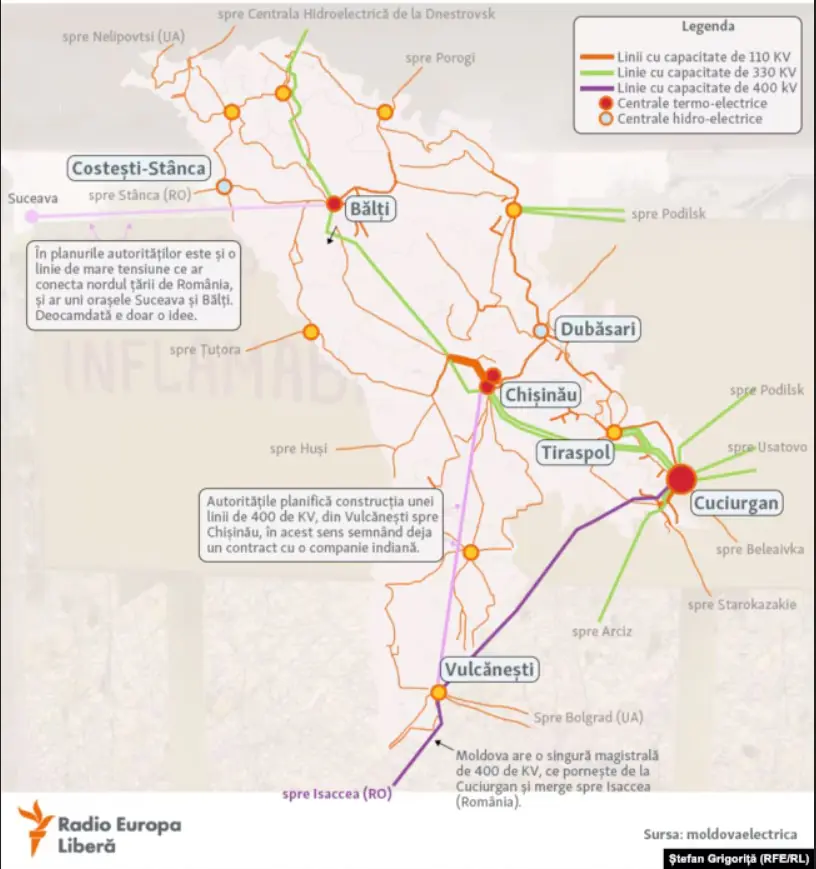

Эта линия электропередачи напряжением 400 кВ соединит Вулканешты и Кишинев. Она позволит избежать энергетической зависимости от Кучурганской ГРЭС и обеспечит большую стабильность энергосистемы.
Кроме того, модернизация подстанций в Кишиневе и Вулканештах создаст условия для интеграции возобновляемых источников энергии, сообщает Министерство энергетики. Проще говоря, энергию от парков солнечных панелей и ветряков будет легче включить в общую энергосистему.
Что даст новая ЛЭП:
- Надежность системы передачи электроэнергии
- Соединение и интеграция различных источников электроэнергии, в том числе из возобновляемых
- Отключения электроэнергии сократятся
- Риск выхода из строя бытовой техники из-за перепадов напряжения сведется к минимуму
В итоге это станет важным шагом к энергетической независимости и модернизации инфраструктуры страны.

Насколько это мощная линия?
Это будет самая крупная и мощная магистральная ЛЭП в стране. Она относится к линиям сверхвысокого класса напряжений.
Классификация воздушных ЛЭП по напряжению (измеряется в вольтах и киловольтах):
- до 1000 В (низкого класса напряжений)
- выше 1000 В
- 1-35 кВ (среднего класса напряжений)
- 110–220 кВ (высокого класса напряжений)
- 330–750 кВ (сверхвысокого класса напряжений)
- выше 750 кВ (ультравысокого класса напряжений)
Магистральные ЛЭП такого напряжения предназначены для передачи энергии от электростанций, для внешнего электроснабжения крупнейших городов, а также для связи энергосистем и объединения электростанций внутри энергосистем — к примеру, соединяют электростанции с крупными узловыми подстанциями.
Как финансируется проект и сколько он стоит?
Проект реализуется при поддержке Всемирного банка, а его стоимость составляет около 61 млн евро. В него входят несколько компонентов, включая:
- строительство новой линии электропередачи и
- модернизацию подстанций в Вулканештах и Кишиневе.
Какова протяженность ЛЭП?
ЛЭП протяженностью 158 км соединит Вулканешты и Кишинев и будет проходить через Тараклию, Кагул, Леово, Чимишлию, Хынчешты, Яловены, Гагаузию и пригород Кишинева коммуну Бачой – всего 8 районов.
В строительстве планируют использовать около 500 опорных столбов трех разных типов, а на трехфазную систему (по три провода на фазу) уйдет более 1500 км или 1900 тонн проводов. Кроме того, будет проложено 157 км оптоволокна с 36 волокнами, что должно обеспечить безопасную и быструю передачу данных.

Почему так долго строят и когда закончат?
Подобные инфраструктурные проекты требуют времени, так как состоят из множества этапов. Работы ведутся в соответствии с согласованным графиком, даже зимой, когда погодные условия могут усложнять процесс.
Строительные работы фактически начались в апреле 2024 года после разработки и утверждения технического проекта и подготовки к производству работ. На сегодняшний день построено более 200 свайных фундаментов и установлено около 30 сборных свай (металлических опор), а протяженность строительной площадки составляет около 65 км.
Сейчас идет монтаж опор ЛЭП в Гагаузии, Леовском, Кагульском и Тараклийском районах. Материалы и комплектующие, необходимые для строительства воздушных линий, изготовлены и поставлены в объеме 90%.
Проект находится уже на завершающем этапе, и все работы должны быть выполнены к декабрю 2025 года.

Читайте также:
- Линия электропередач Вулканешты – Кишинев: кому и что нужно знать про строительство
- Строительство ЛЭП Вулканешты — Кишинев завершат в конце 2025 года
- Молдова получит грант в 15,4 млн евро на строительство ЛЭП Бельцы — Сучава
nokta
