Вернуться назад

(ФОТО) Линию Вулканешты–Кишинев подключат к сети в июне — сроки завершения стратегического проекта

Author avatar
Юлия Михайлова
9 мая 2026, 12:00

Монтажные работы на линии электропередачи Вулканешты–Кишинев завершат в последнюю неделю мая. В июне специалисты подключат линию к сети и проведут серию технических испытаний. Об этом сообщило Министерство энергетики после инспекции министра Дорина Жунгиету.

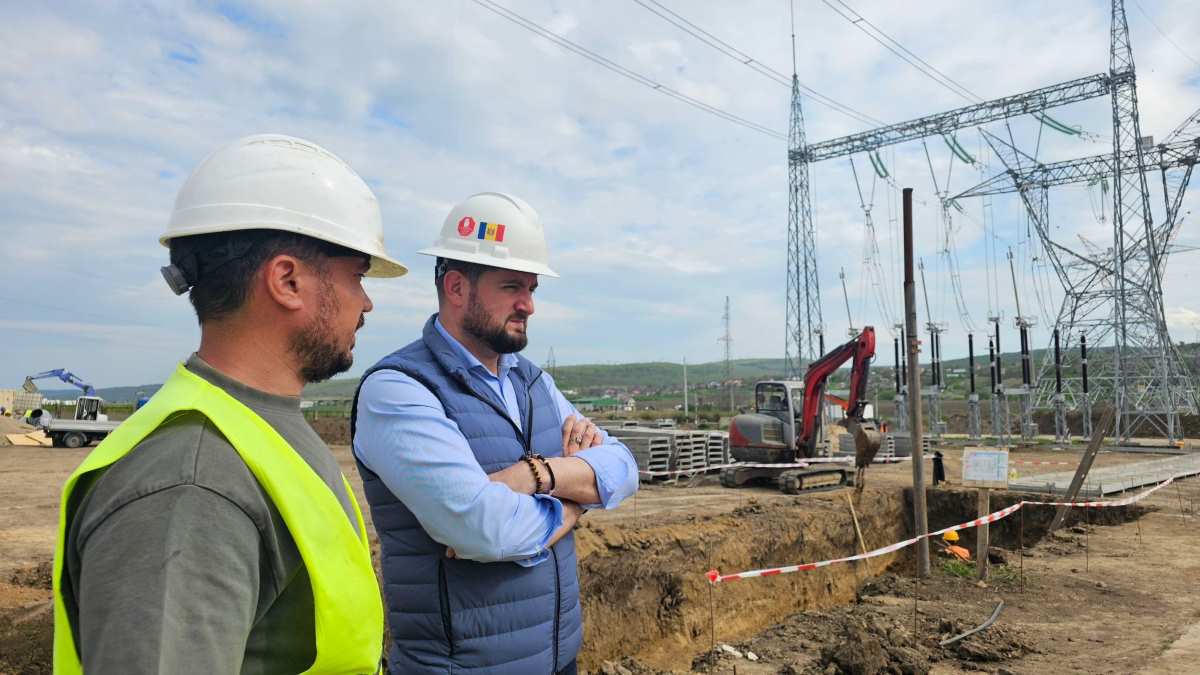

8 мая министр побывал на электростанции в Вулканештах — это один из ключевых объектов линии Вулканешты–Кишинев. Дорин Жунгиету осмотрел оборудование станции и обсудил с подрядчиками и представителями ответственных структур финальные этапы перед вводом системы в эксплуатацию.

министр побывал на электростанции в Вулканештах — это один из ключевых объектов линии Вулканешты–Кишинев. Дорин Жунгиету осмотрел оборудование станции
Фото: energie.gov.md

На подстанцию Вулканешты уже доставили последние необходимые элементы оборудования — измерительные трансформаторы. Большую часть оборудования рабочие установили на этой неделе. Параллельно бригады прокладывают кабели управления и контроля. В ближайшее время специалисты завершат установку измерительных трансформаторов и начнут пусконаладочные работы.

Министр также посетил электростанцию Кишинев. Там рабочие продолжают обустраивать кабельные каналы, строить специальные кабельные колодцы и проводить подземные переходы. Кроме того, специалисты завершают монтаж контейнера для систем защиты.

Саму воздушную линию электропередачи полностью завершили еще в ноябре прошлого года. Сейчас ответственные структуры готовят документы и технические процедуры для официальной приемки объекта.

Министерство энергетики уточнило, что последний этап монтажных работ завершат до конца мая, а в июне запланированы подключение и тестирование.

Министерство энергетики уточнило, что последний этап монтажных работ завершат до конца мая, а в июне запланированы подключение и тестирование.
Фото: energie.gov.md

«Этот проект — основа энергетической безопасности Республики Молдова на десятилетия вперед. Мы входим в финальную, самую чувствительную и технически сложную стадию, где важна каждая деталь. Я приехал без предупреждения, чтобы увидеть реальные темпы работ и уровень готовности. Линия Вулканешты–Кишинев позволит заменить линию Вулканешты–МГРЭС, в которой есть стратегические уязвимости и она сильно изношена», — сказал министр энергетики Дорин Жунгиету.

Линия Вулканешты–Кишинев позволит заменить линию Вулканешты–МГРЭС, в которой есть стратегические уязвимости
Фото: energie.gov.md

Линия электропередачи Вулканешты–Кишинев протянулась примерно на 157 км и соединит подстанцию Вулканешты 400 кВ с подстанцией Кишинев 330 кВ. Пропускная способность линии составит до 630 МВА — этого хватит более чем на 50% потребления электроэнергии Молдовы в часы пик.

Проект входит в программу развития электроэнергетической системы Молдовы, которую финансирует Всемирный банк. Общая стоимость проекта составляет около 61 млн евро. Из этой суммы примерно 27 млн евро направили непосредственно на строительство линии электропередачи.

Линия электропередачи Вулканешты–Кишинев протянулась примерно на 157 км и соединит подстанцию Вулканешты 400 кВ с подстанцией Кишинев 330 кВ.
Фото: energie.gov.md

Проект реализует правительство Молдовы через Министерство энергетики и подразделение UCIPE — Управление по внедрению энергетических проектов. Прямым получателем инфраструктуры станет госпредприятие Moldelectrica.

Читайте также:

Поделиться

Друзья,

Как независимому СМИ, нам нужна ваша поддержка, особенно работая в таком регионе, как Гагаузия, подверженном российскому влиянию и пропаганде.


Поддержите нас, если у вас есть такая возможность — это можно сделать как разовой транзакцией, так и став нашим Патроном и частью сообщества Nokta.


Помогите нам создавать качественный контент и продолжать говорить правду.

Paynet Payment Option
PayPal Payment Option
