(ФОТО) «Линия независимости»: трансформатор вернули после ремонта, на подстанции в Кишинёве проводят финальные испытания

Author avatar
Юлия Михайлова
17 октября 2026, 09:00

Трансформатор для ЛЭП Вулканешты — Кишинёв вернули из Испании после ремонта, установили и испытали. Теперь специалисты проверяют работу всей кишинёвской подстанции. По словам министра энергетики Дорина Жунгиету, подстанцию планируют подключить к сети до конца октября. Точную дату начала эксплуатации министр пока не назвал.

Google News

16 октября премьер-министр Василе Тофан и глава Минэнерго Дорин Жунгиету посетили кишиневскую подстанцию — часть проекта высоковольтной линии Вулканешты — Кишинёв. Техническая команда рассказала им о ходе работ и графике последних этапов перед запуском.

Как пояснило правительство, трансформатор, который ранее отправили на завод производителя в Испанию, уже установили и испытали. Он обеспечивает соединение подстанции с сетью напряжением 330 кВ. Теперь специалисты проводят комплексные испытания оборудования и систем.

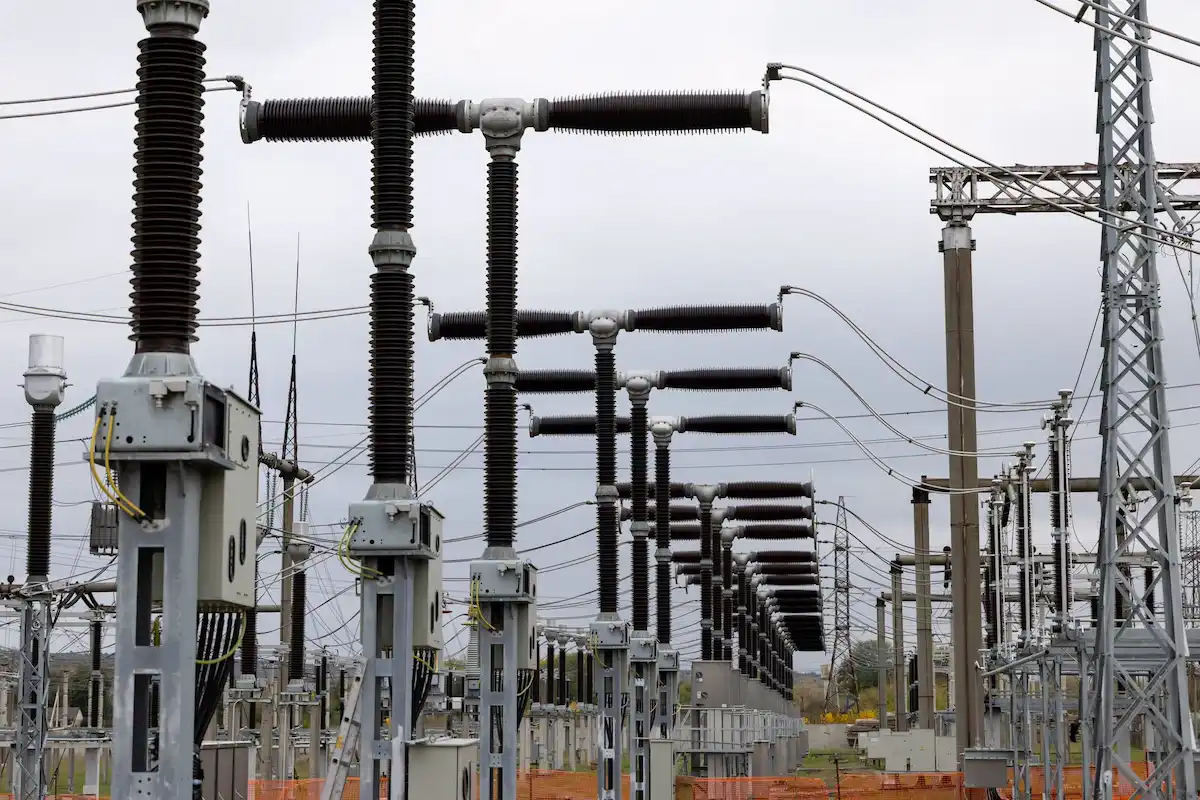

ЛЭП Вулканешты — Кишинёв
Фото: Министерство энергетики

Дорин Жунгиету уточнил, что сейчас проверяют, насколько безопасно всё оборудование работает вместе.

«Согласно графику, который представила техническая команда, до конца октября планируем подать напряжение на подстанцию», — сказал министр.

Подключение подстанции к сети ещё не означает, что ЛЭП начнёт поставлять электроэнергию потребителям. Точную дату запуска линии Жунгиету пока не назвал. Министр пообещал отдельно рассказать о результатах испытаний и о том, когда линия начнёт работу.

«Я знаю, что люди давно ждут завершения этого проекта и что задержки стали испытанием терпения для всех нас. Мы внимательно следим за последними этапами и будем информировать общественность о результатах испытаний и начале эксплуатации», — заявил глава Минэнерго.

ЛЭП Вулканешты — Кишинёв, трансформатор, Дорин Жунгиету
Министр энергетики Дорин Жунгиету показывает трансформатор, который вернули из Испании после ремонта.
Скриншот видео на подстанции Кишинёв / Facebook, Дорин Жунгиету

Почему запуск откладывали

Власти несколько раз переносили запуск линии. Сначала они намечали его на декабрь 2025 года, затем — на 27 августа 2026 года, ко Дню независимости.

21 августа стало известно о неисправности одного из трансформаторов тока на кишинёвской подстанции. Без этого оборудования она не могла передавать электроэнергию в полном объёме и начать коммерческую эксплуатацию.

В августе трансформатор отправили производителю в Испанию. Ремонт и дополнительные проверки заняли несколько недель. 23 сентября Жунгиету сообщил, что производитель закончил ремонт. Тогда министр оценивал срок установки и испытаний после доставки ещё в четыре-пять недель.

Саму линию специалисты испытали под напряжением ещё 21–22 июня. Подстанция в Вулканештах также прошла испытания. Для запуска проекта подрядчикам оставалось закончить работы на подстанции в Кишинёве.

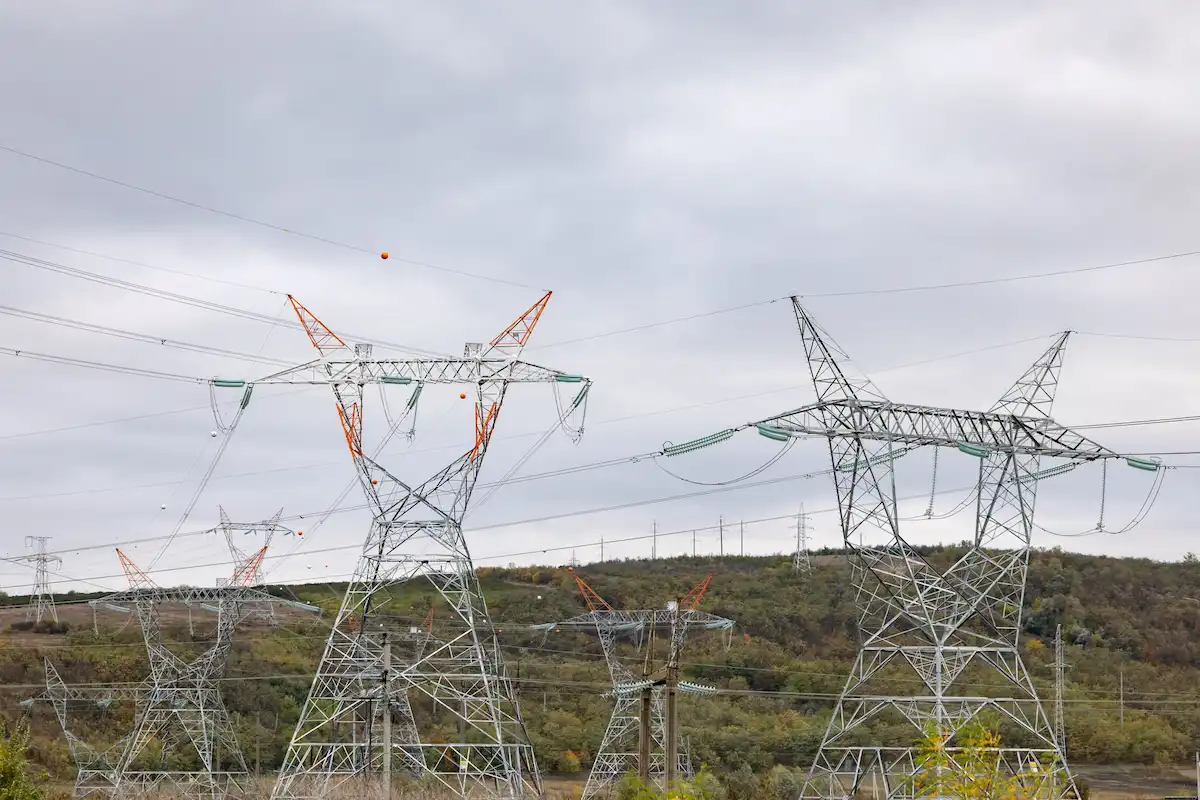

ЛЭП Вулканешты — Кишинев, 16 октября 2026. Фото: Министерство энергетики

ЛЭП длиной 157 километров и напряжением 400 кВ соединяет подстанции в Вулканештах и Кишинёве. Проект финансирует Всемирный банк.

Линия позволит доставлять электроэнергию из Румынии в Кишинёв в обход кучурганской электростанции в Приднестровском регионе. Это снизит зависимость Молдовы от инфраструктуры, через которую страна ещё с советских времён получала электричество для правого берега. Поэтому власти называют новую ЛЭП «Линией независимости».

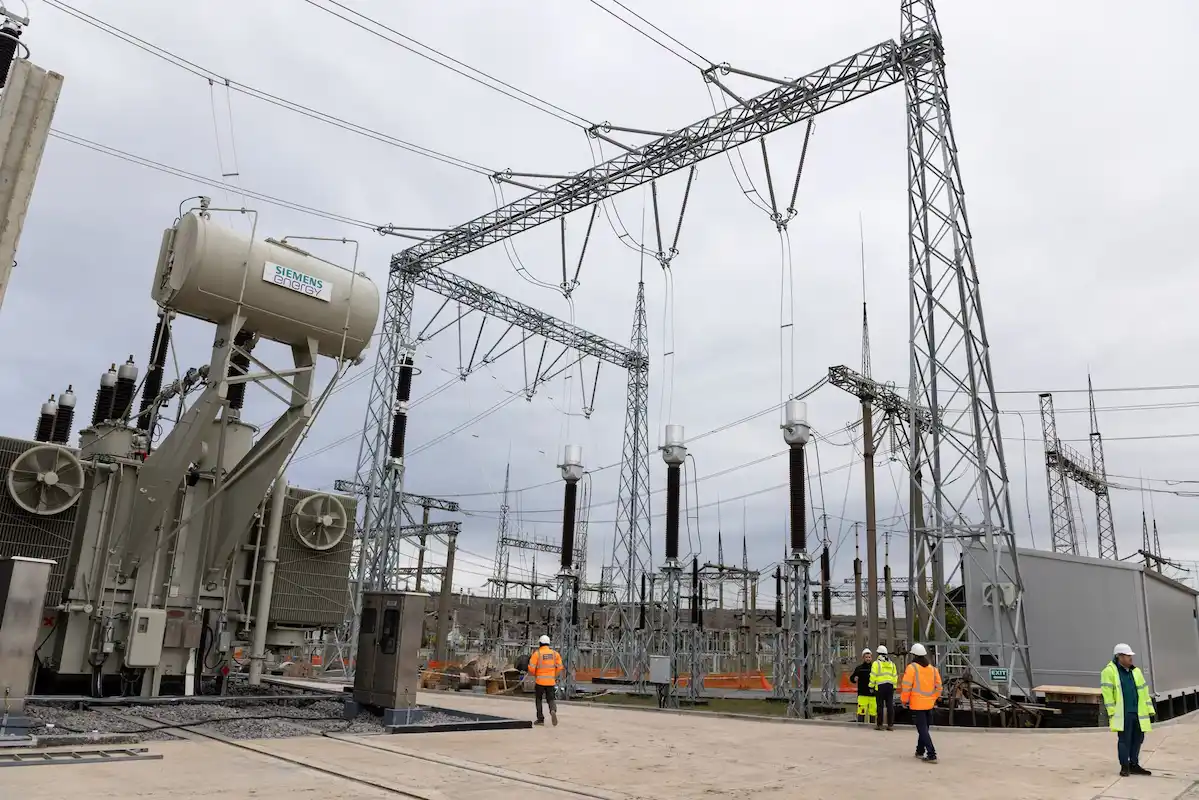

«Линия независимости», подстанция в Кишиневе. Фото: Министерство энергетики

Читайте также:

Друзья,

Как независимому СМИ, нам нужна ваша поддержка, особенно работая в таком регионе, как Гагаузия, подверженном российскому влиянию и пропаганде.


Поддержите нас, если у вас есть такая возможность — это можно сделать как разовой транзакцией, так и став нашим Патроном и частью сообщества Nokta.


Помогите нам создавать качественный контент и продолжать говорить правду.

Paynet Payment Option
PayPal Payment Option
